В Омске завершается ремонт тепловых сетей по программе модернизации коммунальной инфраструктуры. 8 октября депутаты Омского городского Совета побывали на двух объектах, где проходят работы, а затем провели выездное заседание комитета по вопросам жилищно-коммунального хозяйства в здании АО «Тепловая компания».
Как уже сообщал РБК Омск, в рамках национального проекта «Инфраструктура для жизни» в Омске предполагается отремонтировать 30,3 км теплосетей на 11 участках. На эти цели выделено 519,7 млн руб., из которых 462,5 млн руб. составляют средства областного и федерального бюджетов. Остальные деньги выделены из городского бюджета.

Суммарно реконструкция коснулась порядка 170 жилых домов. Как отметил заместитель генерального директора «Тепловой компании» по технической политике, главный инженер предприятия Андрей Лукьянов, работы по десяти объектам должны завершить 30 октября, хотя изначально они должны были закончиться на месяц раньше. К теплу все дома подключат не позднее 10 октября. А участок на Космическом проспекте протяженностью 10 км переходит на 2026 год.
«Задержки связаны с поставками материалов. Срок поставки составлял от одного месяца и больше. Материалы заказные. На складах в Омске многих из них нет», — пояснил Андрей Лукьянов.
Участки, которые посетили парламентарии, находятся в Советском округе. По словам главного инженера «Тепловой компании», всего в этом округе ремонт проходит на пяти участках. На всех из них производится замена почти 7 км тепловых сетей.
Один из участков находится между улицами 20-го Партсъезда и Малунцева. Здесь работы проводит компания «СпецЭнерго», с которой заключили контракт на 26 млн руб.

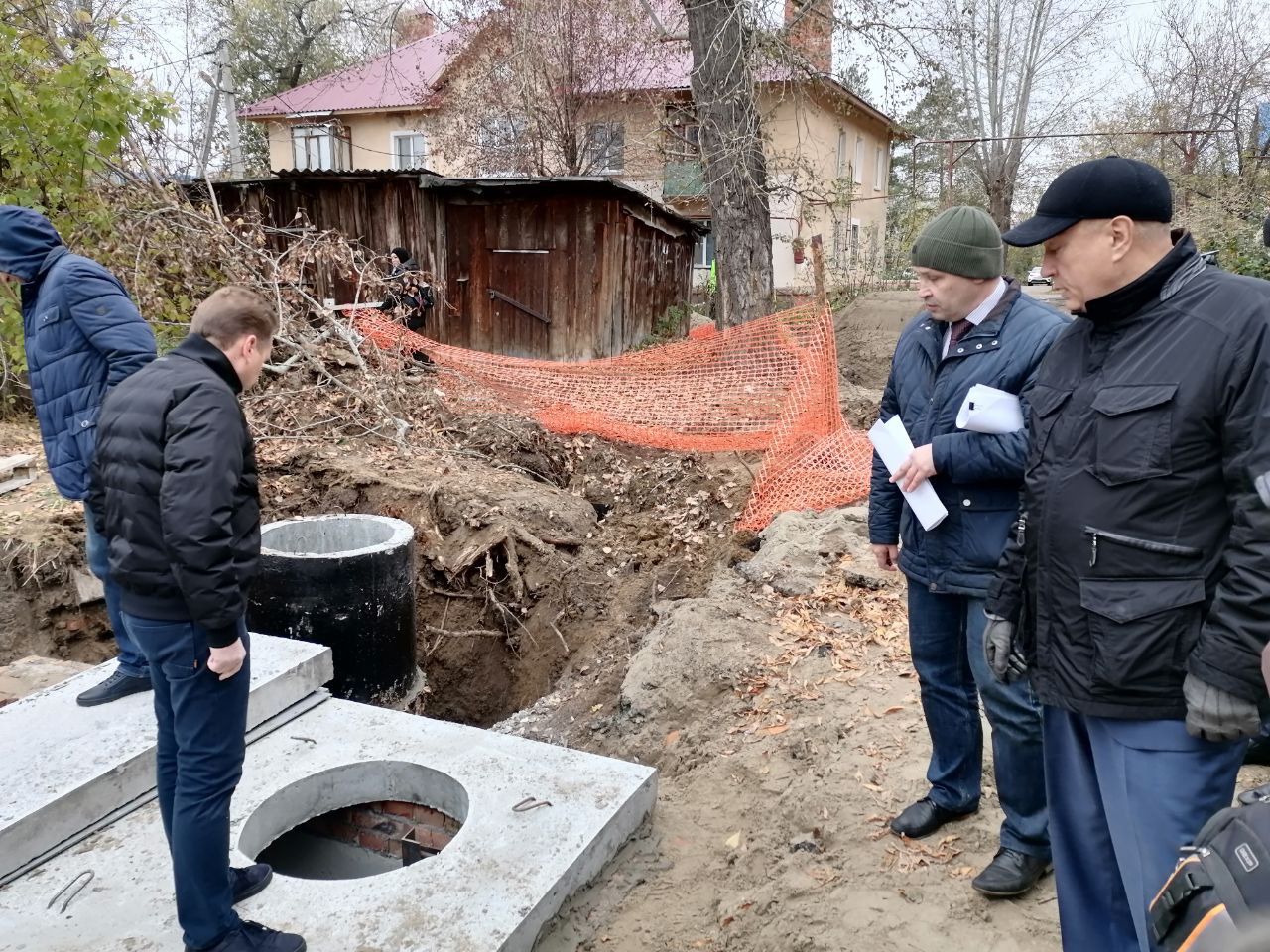

«На этом участке 18 жилых домов, два социальных объекта, — говорит директор подрядной организации Игорь Стрелков. — На сегодняшний день они получают тепло. Нам осталось выполнить работы по благоустройству. Федеральная программа это тоже предусматривает. На этом участке полностью заменены 1,7 км тепловых сетей, построено пять тепловых камер, полностью заменена вся запорная арматура».

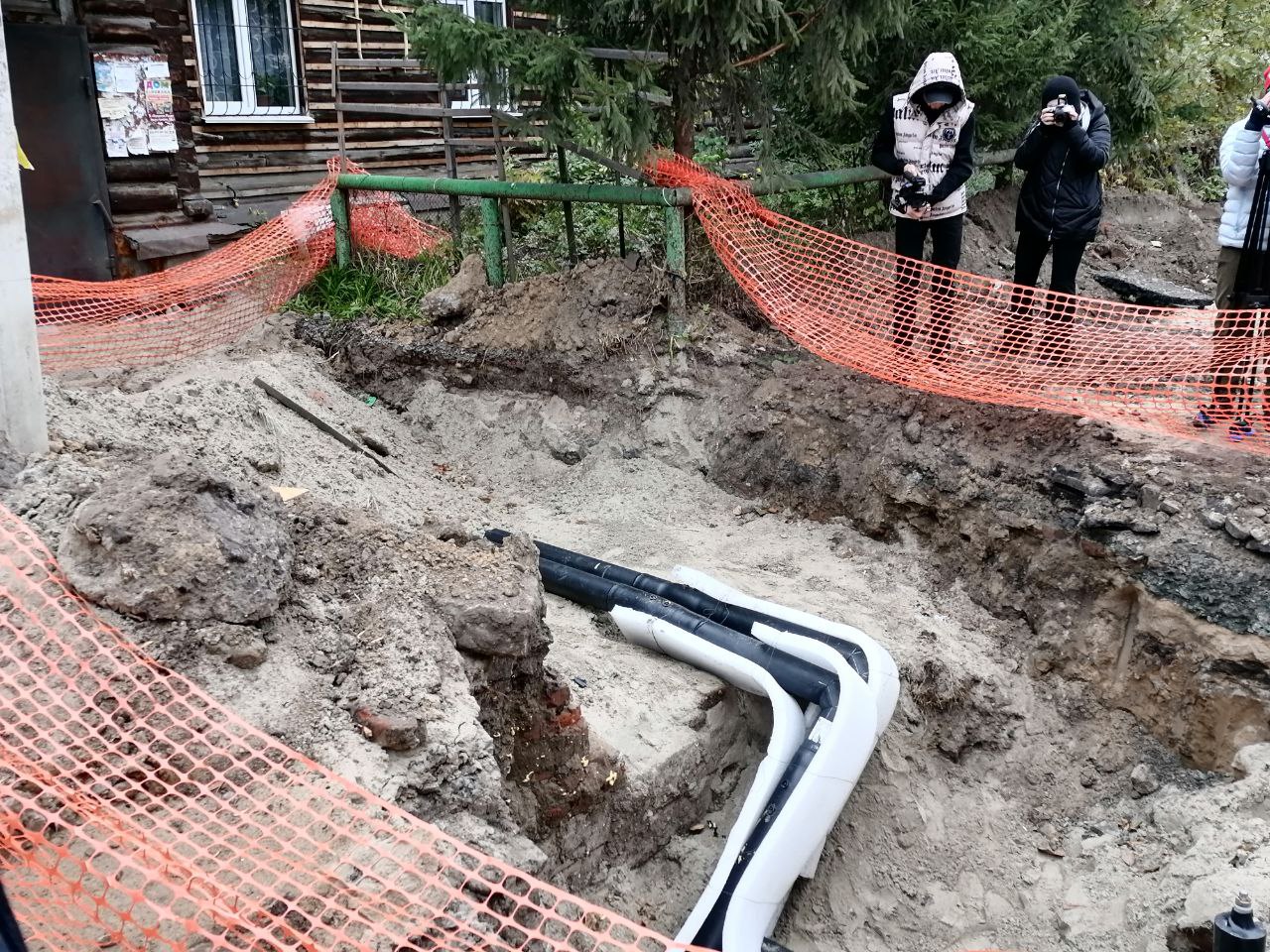

Председатель горсовета Владимир Корбут обратил внимание на значительное количество ям и отсутствие ограждений. Игорь Стрелков заверил, что каждый вечер ставятся ограждения и защитные сетки по периметру всех котлованов, которые снимаются утром, когда работы возобновляются. До 30 октября планируется завершить все работы.
Работы еще на одном участке, который располагается в районе ДК имени Малунцева, выполняет компания «Технострой». Изначально здесь работали 11 человек. Но сейчас объемы снижаются, поэтому на участке остаются 8 рабочих. Как отметил представитель подрядной организации, вчера утром пришла запорная арматура, сегодня провели ее врезку. До этой врезки три дома были отключены от отопления, сейчас их тоже подключают. До конца октября планируется полностью положить асфальт и открыть проезды.
«В этом квартале 8 жилых домов, социальных объектов нет, — пояснил Андрей Лукьянов— Суммарная протяженность заменяемых тепловых сетей почти 1 км. Работы по монтажу трубопроводов завершены. Трубопроводы работают, у потребителей есть тепло».

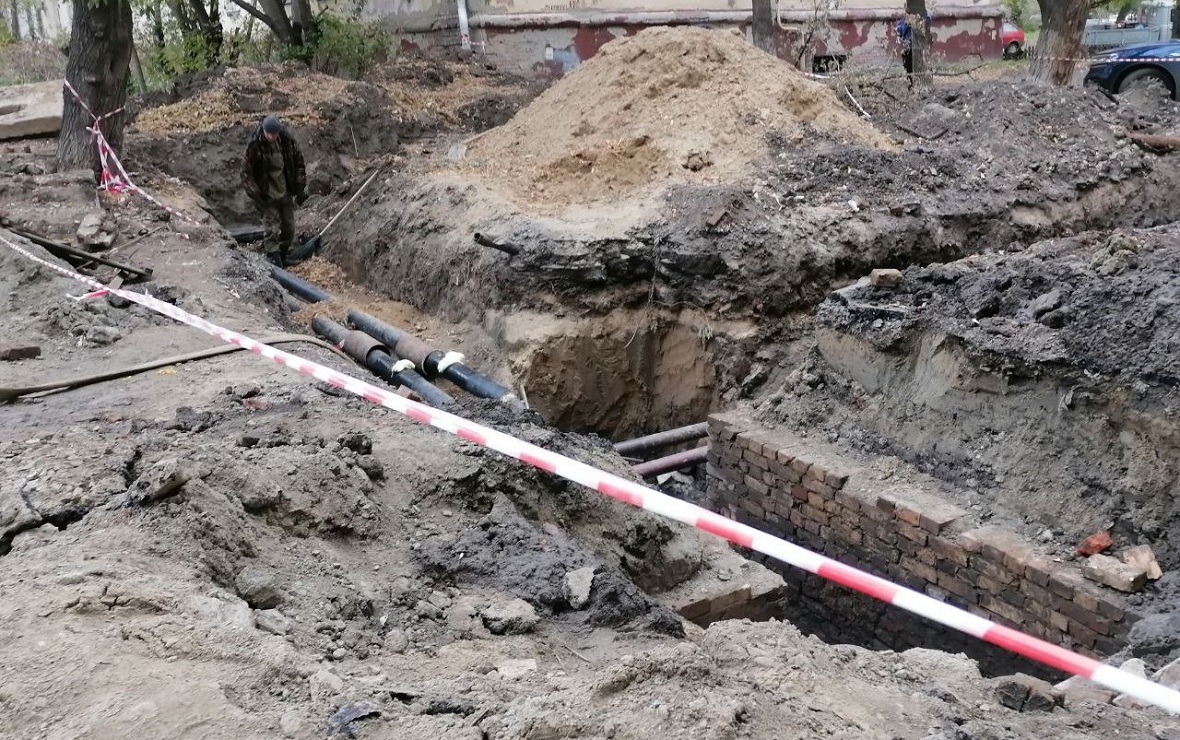

Как неоднократно было отмечено во время посещения объектов, трубы в городке Нефтяников не меняли около 40 лет. Их износ достиг 90%. Кое-где ржавчина их полностью «съела». Новые трубы идут с хорошей теплоизоляцией, которая должна значительно снизить теплопотери и должны прослужить 25-30 лет.
«Нужно отметить, что мы переходим на современные технологии прокладки тепловых сетей, — говорит главный инженер «Тепловой компании». — Вместо канальной прокладки мы пришли к бесканальной. Будет качественная теплоизоляция. Тепло не будет теряться на пути к потребителю за счет того, что трубы изолированы и закрыты пластиком. Стенка трубопроводов имеют толщину 5 мм».

Председатель Омского городского Совета Владимир Корбут объяснил цель проведения выезда необходимостью удостовериться, что теплоэнергетический комплекс готов к зиме.
«Вскоре город Омск получит паспорт готовности к зиме. В этом у нас сомнений нет. Но мы следим за тем, как происходит освоение денежных средств, выделенных для улучшение коммунальной инфраструктуры в городе. Если сравнивать с прошлым годом, то тогда в это же время было на порядок больше домов, не подключенных к теплу», — говорит спикер горсовета.
Владимир Корбут заметил, что далеко не все компании хотят осваивать бюджетные средства, так как работы требуют определенной отчетности. К примеру, надо сдать старые трубы, которые находятся в собственности «Тепловой компании».
Председатель комитета горсовета по вопросам жилищно-коммунального хозяйства Сергей Фролов признался, что впервые за долгие годы видит такое финансирование и такой объем работ.
«Мы хотели посмотреть, каким образом ведутся работы на объектах, выполняются ли они в сроки. Идет подготовка к зиме. Выехать на место и посмотреть своими глазами — это дорогого стоит, — отметил Фролов. — Я вижу новые тепловые камеры, совершенно новую энергосберегающую трубную продукцию, современные материалы, современные сварочные аппараты, которые используют бригады подрядчиков. Все то, что я увидел, меня удовлетворяет».
Депутат горсовета по избирательному округу № 14 Алексей Половников заметил, что к нему на протяжении последних трех лет поступило большое количество обращений жителей Нефтяников.
«Сейчас некоторые жители до сих пор ждут тепла, но с пониманием относятся к тому, что происходит. Все понимают, что это шаг к решениям тех проблем, которые копились десятилетиями», — говорит парламентарий.

На выездное заседание комитета, которое прошло после посещения участков работ, приехал мэр Сергей Шелест, который вместе с депутатами поучаствовал в обсуждении хода ремонта и вопросов вступления города в отопительный сезон. Градоначальник отметил конструктивную работу администрации с депутатским корпусом.
«Конечно, есть озабоченность и у депутатов, и у жителей вопросами подключения к теплу жилых домов и объектов социальной инфраструктуры. Сегодня показали депутатам, каким образом происходит ремонт, как программа модернизации коммунальной инфраструктуры реализуется. Я думаю, на все вопросы, которые у них были, получены полноценные ответы. В этом году подготовка к зиме проходит получше, чем ранее. Почти все дома подключены», — отметил Шелест.
По программе модернизации коммунальной инфраструктуры работы планируется продолжать в 2026 году. В частности, в Нефтяниках предполагается отремонтировать еще пять участков.
